Biện pháp thi công hầm không sạt lở nhà bên: 4 Giải pháp kỹ thuật chuẩn mực
01/07/2026Biện pháp thi công hầm không sạt lở nhà bên là gì?
Biện pháp thi công hầm không sạt lở nhà bên là tập hợp các giải pháp kỹ thuật chắn giữ vách hố đào ngầm (tường vây Barrette, cừ Larsen, cọc nhồi sát nhau) kết hợp hệ văng chống tải trọng (Shoring System/Kingpost) và quy trình bơm phụt gia cố nền đất, nhằm triệt tiêu sự dịch chuyển ngang của đất, ngăn ngừa rút nước ngầm gây lún sụt, nứt vỡ công trình lân cận theo TCVN 9394:2012.

4 Biện pháp kỹ thuật chắn giữ vách hố đào hầm an toàn nhất
Tùy thuộc vào quy mô độ sâu tầng hầm (1 hầm hay nhiều hầm) và khoảng cách tới các nhà liền kề, kỹ sư sẽ lựa chọn một hoặc kết hợp các giải pháp công nghệ sau:
-
Thi công tường vây Barrette (Dành cho hầm sâu >= 3 tầng): Tạo tường bê tông cốt thép đổ tại chỗ có độ dày từ 600mm-800mm, sâu vươn qua tầng đất yếu. Tường vây vừa đóng vai trò chịu lực chắn đất, vừa là tường hầm vĩnh cửu có khả năng chống thấm tuyệt đối.
-
Thi công ép cừ Larsen kết hợp hệ văng chống Shoring (Dành cho 1-2 tầng hầm): Ép các thanh cừ thép Larsen IV xuống lòng đất sát ranh giới đất, sau đó lắp đặt hệ dầm gánh (Walepiece) và chống góc/chống ngang bằng thép hình để truyền lực ép vách sang hai bên.
-
Thi công hàng cọc khoan nhồi sát nhau (Secant Pile Wall): Khoan các cọc nhồi đường kính nhỏ (D300 – D500) đan xen hoặc đứng sát nhau tạo thành tường chắn. Giải pháp này phù hợp cho các hẻm nhỏ mà máy ép cừ Larsen không thể tiếp cận.
-
Gia cố nền đất bằng cọc đất xi măng (Jet Grouting): Bơm phụt xi măng áp lực cao ngay sát chân móng nhà bên để hóa cứng tầng đất bùn lỏng, tạo thành một “bức tường bảo vệ” ngăn đất chảy khi đào hầm.

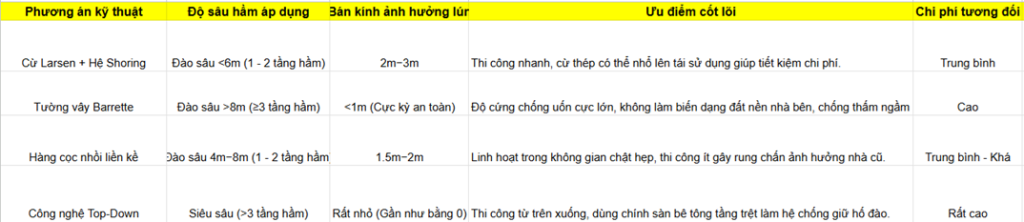

Bảng so sánh các biện pháp thi công hầm bảo vệ công trình lân cận
Dưới đây là bảng đối chiếu thông số kỹ thuật giúp chủ đầu tư chọn lựa phương án thi công hầm tối ưu ngân sách và đảm bảo an toàn tuyệt đối:

Quy trình 5 bước kiểm soát chống sạt lở nhà bên của NEGEN

Để đảm bảo không xảy ra bất kỳ sự cố rạn nứt hay sụt lún nào cho các hộ dân lân cận trong suốt quá trình đào đất, NEGEN tuân thủ nghiêm ngặt quy trình 5 bước:
1. Khảo sát hiện trạng và lập hồ sơ pháp lý nhà liền kề
Trước khi đưa máy móc vào, NEGEN cùng chủ đầu tư và đại diện chính quyền tiến hành chụp ảnh, đo đạc, lập biên bản ghi nhận toàn bộ các vết nứt hiện hữu (nếu có) của các nhà xung quanh để làm cơ sở đối chiếu.
2. Lắp đặt hệ thống quan trắc biến dạng tự động
Chúng tôi bố trí các thiết bị kỹ thuật chuyên dụng tại hiện trường:
-
Mốc quan trắc lún (S): Đo độ lún bề mặt của móng nhà lân cận.
-
Ống Inclinometer: Đo độ nghiêng và chuyển vị ngang của tường vây trong lòng đất.
-
Mốc quan trắc mực nước ngầm: Theo dõi biến động mực nước để kịp thời xử lý khi có hiện tượng rò rỉ.

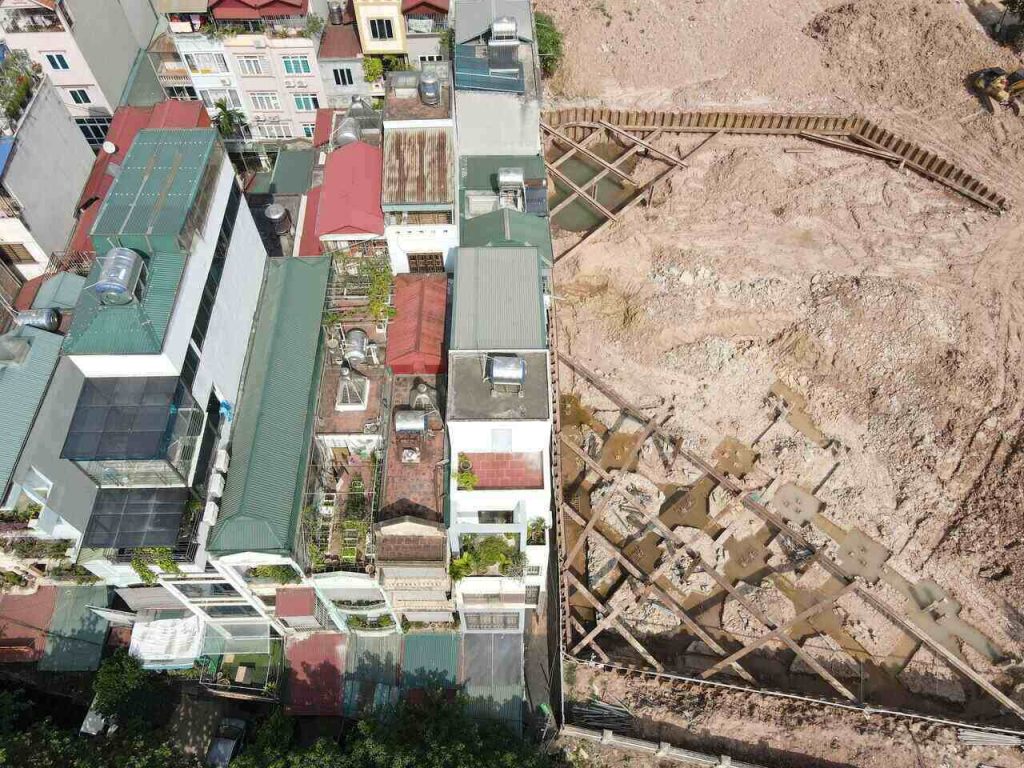

3. Thi công tường chắn ngầm trước khi đào đất
Tất cả các giải pháp cừ Larsen hay tường vây phải được thi công hoàn thiện và nghiệm thu đạt cường độ chịu lực trước khi tiến hành cuốc đất đào hầm.

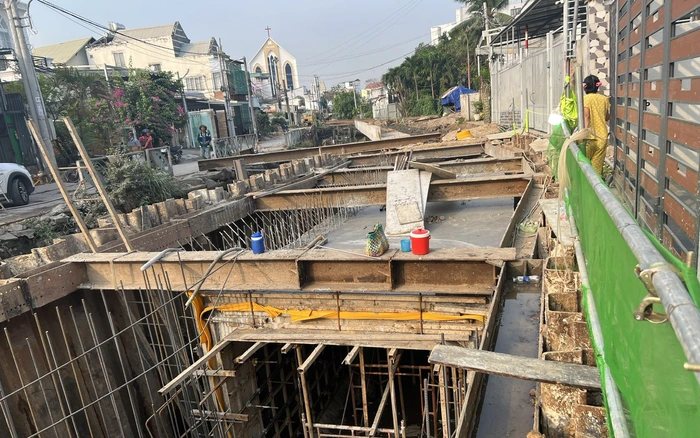

4. Đào đất phân tầng kết hợp lắp hệ văng chống (Shoring)
Không đào ồ ạt một lần. NEGEN áp dụng nguyên tắc “Đào đến đâu – Lắp văng chống đến đó”. Đào đất theo từng lớp dày từ 1.5m-2m, lập tức khóa hệ dầm thép gánh lực rồi mới đào tiếp lớp bên dưới.
5. Thi công dầm sàn đáy hầm ngầm bịt đáy
Ngay khi đào đến cao độ thiết kế, tiến hành đổ bê tông lót và thi công dầm sàn đáy (Sàn hầm) cấp tốc để khóa cứng chân tường vây, triệt tiêu hoàn toàn nguy cơ trồi đất đáy hố đào.
Giải pháp kỹ thuật chuyên sâu: Thi công tầng hầm trong đô thị đòi hỏi năng lực tính toán kết cấu ngầm rất khắt khe. Mời quý khách tham khảo năng lực Thi công nền móng và hầm chuyên sâu của đội ngũ chuyên gia NEGEN.
